加油加氣站設備安裝工程

文章出處:網責任編輯:作者:人氣:-發表時間:2016-03-29 09:01:00【

加油加氣站工程所用的靜設備宜在制造廠整體制造。靜設備的安裝應符合現行國家標準《石油化工靜設備安裝工程施工質量驗收規范》GB 50461的有關規定。安裝允許偏差應符合下表的規定。

注:D為靜設備外徑;L為臥式儲罐長度;H為立式塔器高度。

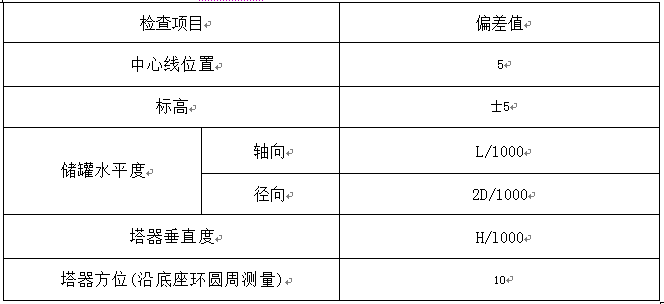

油罐和液化石油氣罐安裝就位后,由多個獨立基礎組成的設備基礎,各個基礎間的軸線、標高等的允許偏差應按下表的規定進行注水沉降。

靜設備封孔前應清除內部的泥沙和雜物,并應經建設或監理單位代表檢查確認后再封閉。

CNG儲氣瓶()的安裝應符合設計文件的要求。CNG儲氣井的建造除應符合現行行業標準《高壓氣地下儲氣井》SY/T 6535的有關規定外,尚應符合下列規定:

    1 儲氣井井筒與地層之間的環形空隙應采用硅酸鹽水泥全井段填充,固井水泥漿應返出地面,且填充的水泥漿的體積不應小于空隙的理論計算體積,其密度不應小于1650kg /m'。

    2 儲氣井應根據所處環境條件進行防腐蝕設計及處理。

    3 儲氣井組宜在井口裝置下端面至地下埋深不小于1.5m、以井口中心點為中心且半徑不小于1m的范圍內,采用 C30鋼筋混凝土進行加強加固。

    4 儲氣井的鉆井和固井施工應由具有相應資質的工程監理單位進行過程監理,并取得“工程質量監理評估報告”。

 LNG儲罐在預冷前罐內應進行干燥處理,干燥后儲罐內氣體的露點不應高于-20℃。

加油機、加氣機安裝應按產品使用說明書的要求進行,并應符合下列規定:

    1 安裝完畢,應按產品使用說明書的規定預通電,并應進行整機的試機工作。在初次上電前應再次檢查確認下列事項符合要求:

    1 )電源線已連接好;

    2)管道上各接口已按設計文件要求連接完畢;

    3)管道內污物已清除。

    2 加氣槍應進行加氣充裝泄漏測試,測試壓力應按設計壓力進行。測試不得少于3次。

    3 試機時不得以水代油()試驗整機。

機械設備安裝應符合現行國家標準《機械設備安裝工程施工及驗收通用規范》GB 50231的有關規定。

壓縮機與泵的安裝應符合現行國家標準《風機、壓縮機、泵安裝工程施工及驗收規范》GB 50275的有關規定。

壓縮機在空氣負荷試運轉中,應進行下列各項檢查和記錄:

1 潤滑油的壓力、溫度和各部位的供油情況。

2 各級吸、排氣的溫度和壓力。

3各級進、排水的溫度、壓力和冷卻水的供應情況。

4各級吸、排氣閥的工作應無異?,F象。

5運動部件應無異常響聲。

6連接部位應無漏氣、漏油或漏水現象。

7連接部位應無松動現象。

8氣量調節裝置靈敏。

9主軸承、滑道、填函等主要摩擦部位的溫度。

10電動機的電流、電壓、溫升。

11自動控制裝置應靈敏、可靠。

壓縮機空氣負荷試運轉后,應清洗油過濾器并更換潤滑油。
